Primăria Municipiului Constanța implementează proiectul „Sursă de producție energie utilă termică și electrică prin cogenerare de înaltă eficiență în municipiul Constanța“, finanțat de Ministerul Energiei, în calitate de coordonator de reforme și/sau investiții pentru Planul Național de Redresare și Reziliență – Componenta 6. Energie. Astfel, vineri, 28 martie, la sediul Termocentrale Constanța, situat pe Bulevardul Aurel Vlaicu, primarul Vergil Chițac a prezentat stadiul lucrărilor la noul CET. Totodată, edilul-șef a vorbit despre stadiul lucrărilor de reabilitare a rețelelor termice primare și secundare.
Reabilitarea și modernizarea sistemului de termoficare se face în șase etape.
„Etapa I am terminat-o, etapa a II-a se află la stadiul de 90%, mai avem ceva de terminat pe Baba Novac. Etapa III este terminată, etapa IV este în derulare. Etapele I, II și III sunt cu fonduri europene, etapa IV este pe Programul Național Termoficare, etapa V nu avea finanțare, dar lucrăm și suntem destul de avansați cu documentele, iar Ministerul Energiei urmează să emită o Ordonanță de Urgență pentru finanțarea proiectelor pe SACET-uri (sistemele de alimentare centralizată cu energie termică – n.r.), de 500 de milioane de euro, cu siguranță vom avea și noi loc acolo. Etapa VI are finanțare pe Fondul de Modernizare, cred că am lansat și licitația pentru execuția lucrărilor. Am lucrat destul de eficient.

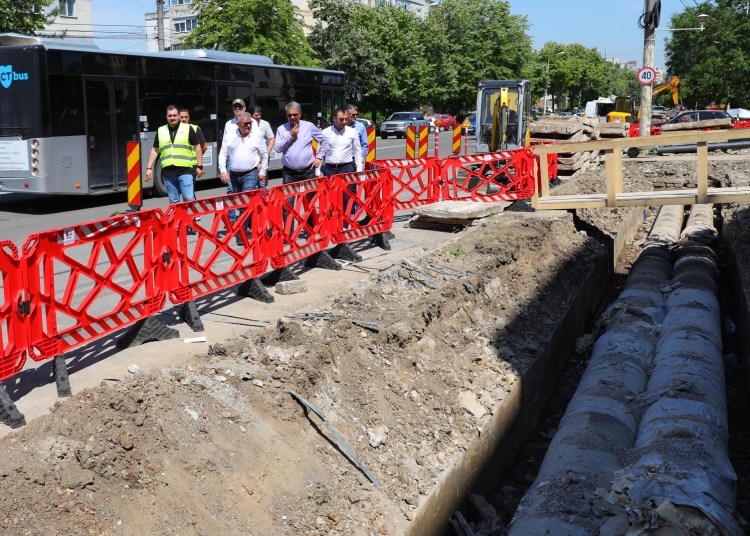

Este un proiect amplu, care a răscolit orașul. Multă lume mă întreba de ce nu explic, dar ce e de explicat, căci în momentul în care scoteam tubulaturile alea și le puneam alături, și le vedea toată lumea cum erau ciuruite, ce mai e de explicat? Toată lumea vede și înțelege că trebuiau schimbate. Noi pierdeam 400 de tone de apă pe minut. Toate astea se duceau în subteranele orașului.
Etapa V îmi doresc să o finanțăm repede, pentru că mai avem o porțiune de tubulatură pe rețeaua de transport. Acolo sunt cele mai mari pierderi, la rețeaua de transport, pentru că diametrele sunt mari. Dacă se produce o gaură, atunci pierderile de apă sunt mari. Avem porțiunea de pe strada Nicolae Iorga, între Bulevardele Alexandru Lăpușneanu și Mamaia. Acolo trebuie să schimbăm toată tubulatura și sunt puțin preocupat, pentru că aceea alimentează și Spitalul Județean. Acolo aveam rețeaua de transport.
Etapa V are și transport, și distribuție; etapa VI are mai multă distribuție și punctele termice, pentru că trebuie menționat că intrăm și reabilităm și punctele termice“, a declarat primarul Vergil Chițac.
Etapa I a vizat reabilitarea și modernizarea a 42.470,85 m de conducte și breteaua de legătură dintre cele două magistrale, dispuse pe Bulevardul 1 Mai și Bulevardul Alexandru Lăpușneanu, precum și înlocuirea de vane, cămine și a dispozitivelor de contorizare a agentului termic primar de la intrarea în punctele termice.
Etapa a II-a a proiectului presupune înlocuirea a 12,716 km de rețea termică primară, precum și a 25,432 km de conducte din magistrala II. Acestea sunt vechi și uzate, cu izolația termică deteriorată, fiind instalate acum peste 50 de ani în sistem clasic.
Etapa a III-a vizează reabilitarea a 4,03 km de conducte primare, aferente a trei tronsoane de rețea termică primară, și a 3,025 km de conducte secundare, aferente unui număr de unsprezece puncte termice, precum și reabilitarea de vane, cămine, înlocuirea ansamblelor de contorizare a agentului termic primar și secundar, precum și montarea unei bucle de echilibrare hidraulică.
În etapa a IV-a s-au propus pentru reabilitare ramuri de rețea termică de distribuție în lungime de 23,255 km, aferente a douăsprezece puncte termice (142; 135; 92; 138; 211; 207; 155; 140; 91; 120; 75 şi 150), precum şi reabilitarea de vane, cămine, înlocuirea subansamblelor de contorizare a agentului termic secundar şi montarea unor bucle de echilibrare hidraulică. Rețelele termice de distribuție/ramurile de rețea termică de distribuție au fost stabilite ținând seama de numărul de apartamente racordate la punctul termic.
În etapa V, lungimea totală a rețelelor de termoficare ce se vor moderniza este de: 20,725 km de traseu – conducte aferente rețelei termice primare și 11,265 km de traseu – conducte aferente rețelei termice secundare.
Etapa a VI-a presupune reabilitarea și modernizarea a 0,58 km de rețea primară și a 70,23 km de rețea secundară, pentru 37 de puncte termice, dar și achiziția și montarea a 1.244 de contoare inteligente destinate măsurării energiei termice.
De execuția lucrărilor pentru primele patru etape s-a ocupat compania Elsaco Electronic SRL, din Botoșani. Există posibilitatea ca și ultimele două etape să fie câștigate de aceeași societate.
